સ્ટીલ-સ્ટ્રક્ચર્ડ હોસ્પિટલો માટે છ મુખ્ય તકનીકો શું છે?

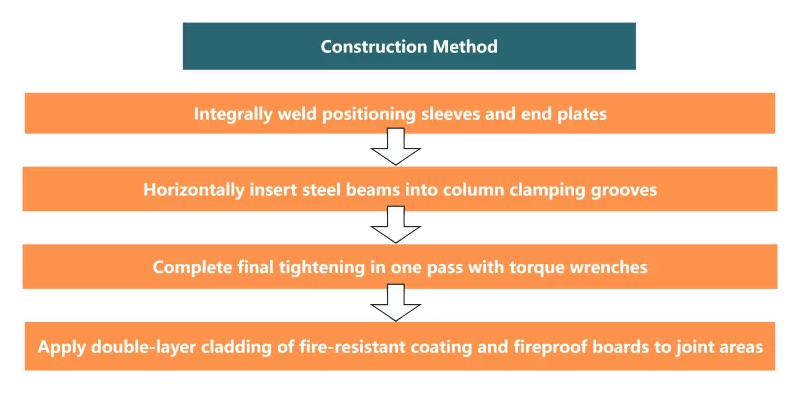

અગાઉના અંકમાં, અમે છ મુખ્ય બાંધકામ તકનીકોમાંથી પ્રથમ ત્રણ રજૂ કરી હતીસ્ટીલ સ્ટ્રક્ચર હોસ્પિટલો. સ્ટીલ સ્ટ્રક્ચર મોડ્યુલો માટે સેલ્ફ-પોઝિશનિંગ સ્ટડ-ફ્રી કઠોર કનેક્શન સાંધાઓની ઇન્સ્ટોલેશન તકનીક મોડ્યુલર ઇમારતોની ઊંચાઈ મર્યાદાને તોડે છે; વૃક્ષ-આકારના કૉલમ કેનોપી સ્ટીલ સ્ટ્રક્ચર્સ માટે ગ્રાઉન્ડ મોડ્યુલર એસેમ્બલી ટેક્નોલોજી ખાસ આકારના ઘટકોની ઉચ્ચ-ઊંચાઈ એસેમ્બલીમાં મુશ્કેલીઓને સંબોધે છે; અને બકલિંગ-સંયમિત કૌંસ અને ચીકણું ડેમ્પર્સની સંયુક્ત ઇન્સ્ટોલેશન તકનીક હોસ્પિટલની ઇમારતોની ધરતીકંપની કામગીરીમાં સુધારો કરે છે. આ મુદ્દો સ્ટીલ સ્ટ્રક્ચર હોસ્પિટલો માટે છ મુખ્ય બાંધકામ તકનીકોને આવરી લેતી શ્રેણીને ચાલુ રાખે છે, વ્યાપક ઇલેક્ટ્રોમિકેનિકલ પાઇપલાઇન્સની મોડ્યુલર ઇન્સ્ટોલેશન ટેક્નોલોજી, પ્રિફેબ્રિકેટેડ મશીન રૂમની ઝડપી ઇન્સ્ટોલેશન ટેક્નોલોજી અને સ્ટીલના ઘટકો માટે સંપૂર્ણ-પ્રક્રિયા ડિજિટલ ટ્રેસેબિલિટી ટેક્નોલોજી.


Steel-Structured Hospitals


સંકલિત ઇલેક્ટ્રોમિકેનિકલ પાઇપલાઇન્સ માટે મોડ્યુલર ઇન્સ્ટોલેશન ટેકનોલોજી

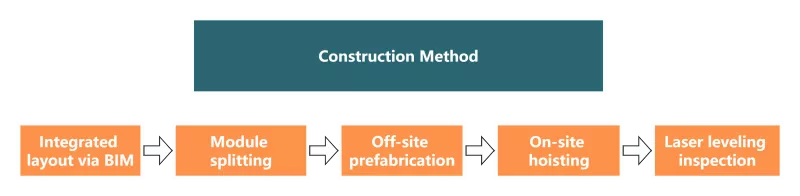

સંકલિત ઇલેક્ટ્રોમિકેનિકલ પાઇપલાઇન્સ માટે મોડ્યુલર ઇન્સ્ટોલેશન ટેક્નોલોજી ઇન્ટિગ્રલ હોસ્ટિંગ માટે પ્રિફેબ્રિકેટેડ મોડ્યુલોમાં પાઇપલાઇન્સને વિભાજિત કરવા માટે BIM વિગતવાર ડિઝાઇન અપનાવે છે. એસેમ્બલી મોડ્યુલોમાં મુખ્યત્વે HVAC સિસ્ટમ્સ, મેડિકલ ગેસ પાઇપલાઇન્સ, મજબૂત અને નબળી વીજળી સિસ્ટમ્સ, ફાયર સ્પ્રિંકલર સિસ્ટમ્સ, એર પ્યુરિફિકેશન ડક્ટ્સ અને લોજિસ્ટિક્સ ટ્રાન્સમિશન સિસ્ટમ્સનો સમાવેશ થાય છે. આ ટેક્નોલોજી ઓપરેટિંગ ફ્લોર પર કોરિડોરમાં 2.8 મીટરથી વધુની લઘુત્તમ સ્પષ્ટ ઊંચાઈને સતત જાળવવામાં મદદ કરે છે, હોસ્પિટલના સ્વચ્છ વાતાવરણ પર બાંધકામની અસરને મોટા પ્રમાણમાં ઘટાડે છે, મુખ્ય સ્ટીલ સ્ટ્રક્ચર સાથે સિંક્રનસ બાંધકામને સક્ષમ કરે છે અને ઇલેક્ટ્રોમિકેનિકલ કાર્યોના બાંધકામના સમયગાળાને ટૂંકાવે છે.


Steel-Structured Hospitals


પ્રિફેબ્રિકેટેડ મશીન રૂમની ઝડપી ઇન્સ્ટોલેશન ટેકનોલોજી

પ્રિફેબ્રિકેટેડ મશીન રૂમની ઝડપી ઇન્સ્ટોલેશન ટેક્નોલોજી "મોડ્યુલર પ્રિફેબ્રિકેશન વત્તા ઓન-સાઇટ બોલ્ટ કનેક્શન" ના મોડને અપનાવે છે જેથી ઇલેક્ટ્રોમિકેનિકલ સિસ્ટમની ઝડપી એસેમ્બલી જેમ કે હોસ્પિટલના કોલ્ડ અને હીટ સોર્સ મશીન રૂમ, ઘરેલું પાણી પંપ રૂમ અને ફાયર પંપ રૂમ. પ્રમાણભૂત રેફ્રિજરેશન મશીન રૂમને એકત્રીકરણથી પાણી પુરવઠા સુધી માત્ર 7 થી 10 દિવસ લાગે છે, જેમાં સાઇટ પર કોઈ વેલ્ડીંગ, કટીંગ અથવા મોટા બાંધકામ કચરો નથી. ઑફ-સાઇટ પ્રિફેબ્રિકેશન બાંધકામની ગુણવત્તાની સ્થિરતામાં સુધારો કરે છે, અને મોડ્યુલર એકમોનું ડિસએસેમ્બલી અને એસેમ્બલી મૂળ હોસ્પિટલની કામગીરીમાં ન્યૂનતમ હસ્તક્ષેપનું કારણ બને છે.


Steel-Structured Hospitals


સ્ટીલ ઘટકો માટે પૂર્ણ-પ્રક્રિયા ડિજિટલ ટ્રેસેબિલિટી ટેકનોલોજી

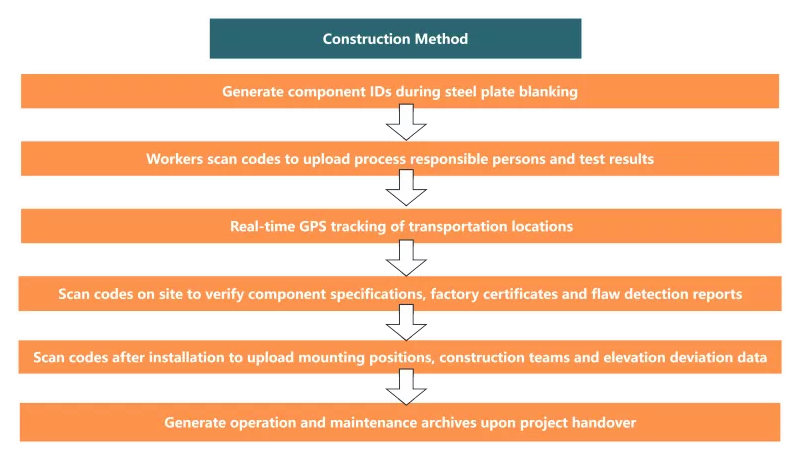

સ્ટીલના ઘટકો માટે પૂર્ણ-પ્રક્રિયાની ડિજિટલ ટ્રેસેબિલિટી તકનીક એ સંપૂર્ણ-પ્રક્રિયા ડિજિટલ નિયંત્રણ તકનીક છે જે સ્ટીલના ઘટકોને અનન્ય ઓળખ ચિહ્નો સોંપે છે. તે ઘટકોની ગુણવત્તાની ખામીઓને અસરકારક રીતે શોધી શકે છે, વિઝ્યુઅલાઈઝ્ડ ઇન્સ્ટોલેશન પ્રોગ્રેસ અને ડિજિટલાઈઝ્ડ ઓપરેશન અને મેઈન્ટેનન્સ એસેટ્સનો અહેસાસ કરી શકે છે. દરમિયાન, સમગ્ર પ્રક્રિયા દરમિયાન તમામ ડેટા રેકોર્ડ કરવામાં આવે છે, જે ઈન્ફ્રાસ્ટ્રક્ચર ઓડિટની ઉચ્ચ-માનક આવશ્યકતાઓને પૂર્ણ કરી શકે છે.


Steel-Structured Hospitals


સ્ટીલ સ્ટ્રક્ચર હોસ્પિટલ પ્રોજેક્ટ્સની ઇજનેરી પ્રેક્ટિસમાં, આ છ ટેક્નોલોજીઓ બાંધકામમાં મુખ્ય નિયંત્રણ લિંક્સને આવરી લે છે.સ્ટીલ સ્ટ્રક્ચર હોસ્પિટલોબાંધકામ કાર્યક્ષમતા, સિસ્મિક સલામતી, સંયુક્ત ચોકસાઇ, ઇલેક્ટ્રોમિકેનિકલ એસેમ્બલી અને પ્રોજેક્ટ મેનેજમેન્ટ સહિત. વર્તમાન સ્ટીલ સ્ટ્રક્ચર કન્સ્ટ્રક્શન માટે અદ્યતન નવીન ઉકેલ તરીકે, તેઓ વ્યવહારુ એન્જિનિયરિંગ પ્રોજેક્ટ્સમાં ચકાસવામાં આવ્યા છે.

R&D, ઉત્પાદન અને સ્થાપનને એકીકૃત કરતા વ્યાવસાયિક સ્ટીલ માળખું ઉત્પાદક તરીકે,EHSSઉદ્યોગના વલણો પર નજર રાખે છે, સક્રિય માનસિકતા જાળવી રાખે છે, અદ્યતન ઉદ્યોગ અનુભવ શીખે છે અને તેની તકનીકી શક્તિને વધારે છે. વધુ માહિતી માટે, કૃપા કરીને EHSS ને અનુસરો.
